時值九月“質量月”,柬埔寨已進入雨季,由中國機械對外經濟技術合作有限公司(以下稱CMIC)承建的柬埔寨西港輸變電項目的重要電氣設備均已安全就位,西港項目部詳細周全的運輸質量管理工作為項目正式進入電氣設備安裝調試階段奠定了基礎。
西港項目包含6個子項目,包括新建GIS變電站、擴建變電站、高壓線路、地下電纜等施工內容,其幾乎涵蓋了輸變電行業的所有項目類型,涉及到多個材料站點,項目部還需克服西港雨季的極端天氣和當?shù)貒?yán)峻的新冠疫情帶來的影響,因此,運輸質量管理成為了保證項目按期完工的關鍵一環。
目前,兩個新建115kV GIS變電站四臺主變壓器順利就位,按時完成了項目重要里程碑節點。主變壓器廠家通知我方主變已具備發貨條件后,項目部立即就主變就位工作召開工作會議,再次與廠家溝通發貨細節,確認發貨清單及包裝方式,保證長途海運過程中主變及其附件的質量安全。

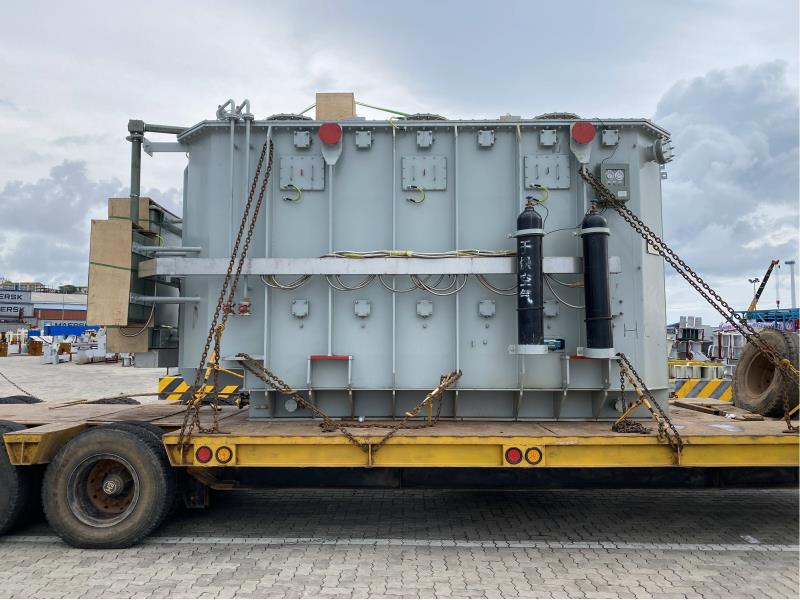

(主變安全到達碼頭,準備發運至現場)
主變壓器單臺重約70噸,就位精度要求嚴格控制在2mm內,同時主變受到室內布置的空間限制,導致無法全程采用吊車作業,極大增加了就位難度。

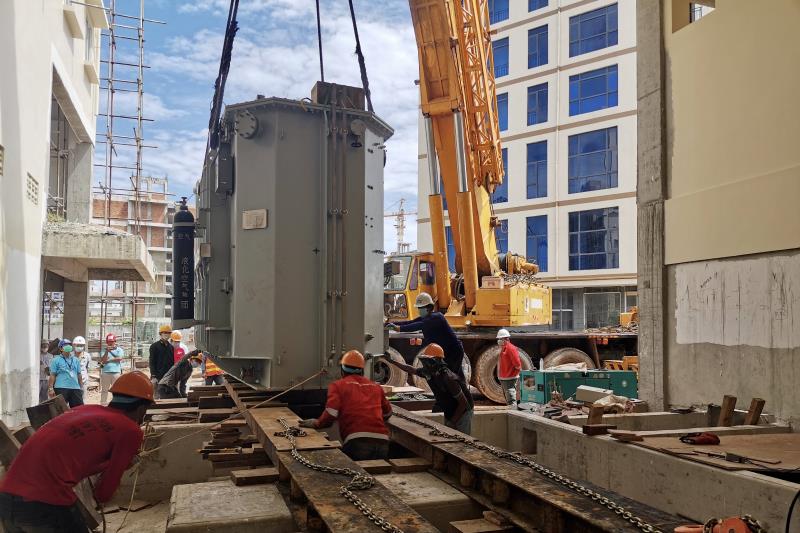

(主變就位工作進行中)
為保證主變安全就位,項目部多次與生產廠家、運輸公司溝通確定就位方案,組織相關人員進行現場堪查、確認運輸路線、排除路障、平整道路等工作,對施工現場做好周密準備,保證各個環節有序執行,最后圓滿完成就位工作。

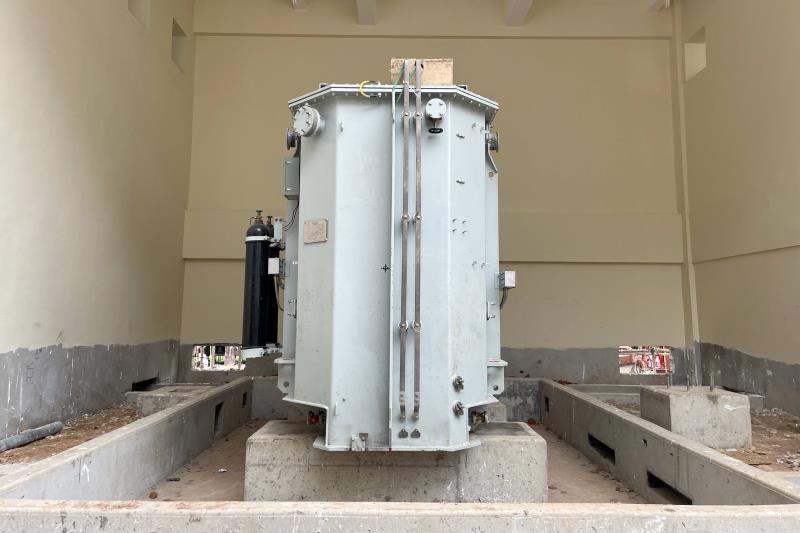

(主變就位)
運輸質量管理工作貫徹項目始終,是保證設備投運安全性、可靠性的關鍵,西港項目部將嚴格按照《質量管理手冊》強化運輸質量管理執行力度,發揮團隊專業優勢,全力保證生產安全,注重工程質量,確保2021年底按期完工,交由業主一份滿意答卷。
